凭据市委6686体育府研究安排,为富厚国际化都会功效、景观和特质,不绝提升都会宜居度和群众获得感,打造高素质高颜值的生态花园都会,我市启动厦门健康步道(狐尾山-仙岳山-湖边水库-观音山步道)景观提升工程,由6686体育集团旗下开发公司卖力组织建设,8月29日A标段(狐尾山、仙岳山段)已正式进场动工。
自接到任务以来,集团主要领导高度重视,高位推动项目建设,集团总经理王良睦多次现场检察指导事情,要求充分比选步道面层铺装质料及增强精细化施工,并连续优化细节设计,确保前期实验目的获得充分体现。
8月24日自确定A标段施工单位(中建鑫宏鼎建设集团有限公司)后,8月25日开发公司立即召开健康步道A标段开工发动会,专题安排施工准备相关事情。
高度重视。迅速统一思想,完善项目组织机构架设,细化步伐,健全包管。催促建立以中标单位副总经理统筹领导,设立技术、生产、宁静等部清楚确分工,设置项目部和分工区项目部,分工区项目部独立配备交通组织、征地拆迁、管线协调、绿化迁移、档案资料、外围协调等专业治理人员,专人卖力、分工明确。确保横向到边、纵向究竟精细化治理。目前中标单位技术主干已基本到位。
高位推动。迅速完善体系,做到多层级协调,多平台互动,多渠道相同。经与湖里区仙岳山治理处协调,确定于仙岳山公园西门一百米处搭建项目部驻地,目前已完成园地地形丈量与整平,办公区和生活区用水用电已协调解决,正抓紧进行平面安排和效果图设计,计划于9月10日前完成驻地建设。
高效实施。迅速推进施工现场准备事情,落实时间表,切实做到责任效果落地,事情细化落实。目前已完成狐尾山、仙岳山绿道吊装、运输计划及人工挖孔桩计划体例、现场踏勘及各相关部分、产权单位的对接正在积极开展。苗木迁移、施工交通占道手续正抓紧治理,丈量放样事情正全线开展。
下步计划按6686体育集团施工现场企业标识要求进场围挡,开展林中段施工便道(马道)施工及管线挖探事情,全力推进项目进展。

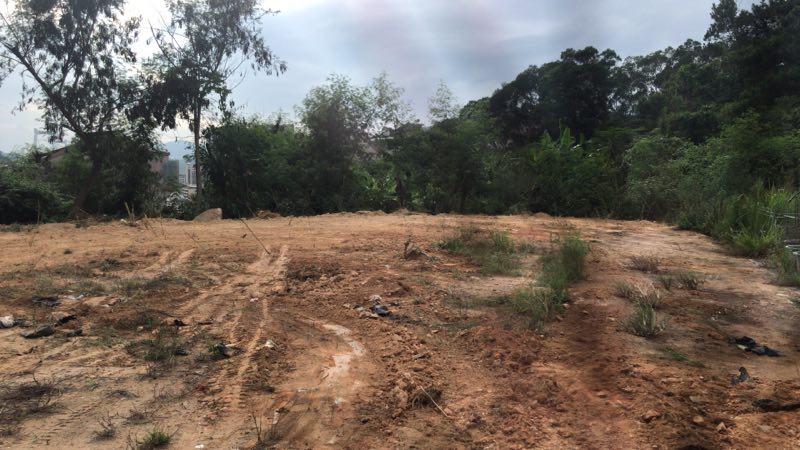

施工一级 堆料平台园地平整

园地平整

可达施工便道施工

施工项目部驻地园地平整
集团工程治理部 林杰
